maandag 10 juni 2013

Drukke bouwplaats

Het is intussen al een hele tijd geleden dat ik nog eens een bericht geplaatst heb. Er is dan ook al veel veranderd op de bouwplaats. Er is op alle fronten (voorhavens, hoofden en kolk) veel gebeurd. Ik zal net als vorige keer een opsplitsing maken tussen de hoofden en de kolk.

Bovenhoofd

Storten onderwaterbeton bovenhoofd
De wapeningskorven waren de vorige keer al geplaatst. Toen deze geplaatst waren, moest de vloer (800m³) gestort worden. Dit werd gedaan door duikers, want er stond nog water in de kuip. Het storten duurde tot 21u 's avonds. Daarna kon de evenaarsconstructie verwijderd worden en werd er nog een stuk bijgestort aan de oostzijde.
Er werd een filterinstallatie geplaatst om het proceswater te zuiveren van in de damwandkuip.




Damwandkuip met mantelbuizen,
stekken en kist
Het kwelscherm kon niet afgebrand worden door de vistrap, dus moest er een opstort gedaan worden. Toen dit af was, kwamen de lassers terug om het stempelraam af te werken. Na deze afwerking werd de kuip leeggepompt en een gespecialiseerde firma verwijderde het slip.
Toen konden er stekken geboord worden waar nog een opstort zou gedaan worden op de vloer. Die opstort is de aanslag van de deur. Deze stekken moeten de afschuiving tegengaan.
Trekankerpalen bovenpand
Toen deze afgewerkt waren, kon de bekisting van de opstorten en de mantelbuizen geplaatst worden. In afwachting van het storten van deze opstorten, werd er al begonnen aan de bekisting van de wanden.
In het bovenpand zijn intussen ook de damwanden aangebracht. Nadat deze damwanden werden aangebracht, moesten er trekankerpalen in geboord worden.
  • Bovenpand = Voorhaven bovenhoofd

Benedenhoofd

De damwandkuip van het benedenhoofd is gebaggerd. De gebaggerde grond werd in het benedenpand gedaan. Vervolgens deed de kraan de gebaggerde grond van het bovenhoofd er ook bij in het benedenpand. Toen de baggerkraan klaar was kon er net zoals bij het bovenhoofd begonnen worden met de ankerpalen te boren. Toen dit afgewerkt was, zijn deze ankerpalen ingemeten. Dit was nodig zodat de wapening van de vloer kon worden gemaakt en dat de uitsparingen in de vloer voor de ankerpalen op de juiste plaats waren aangebracht. De wapening voor de vloer is afgewerkt, net als de evenaarsconstructies. De vloeren zullen dus maandag en dinsdag geplaatst worden.
Aan de buitenzijde van de damwandkuip zijn de gordingen voor het stempelraam ook aangebracht. Toen deze werden aangebracht, werd er een brug over gemaakt.
Aan de voorhaven werden er nieuwe damwanden aangebracht aan de oostzijde. Toen deze geplaatst waren, zijn er ook ankerpalen aangebracht, zodat deze door de belasting van de grond zou blijven staan.
Aan de oude damwanden die blijven staan in het benedenpand, werden de houtengordingen vervangen.

Kolkwanden

Kop kolk met bekisting
Aan de wanden werd er sinds het vorige blogbericht ook al vanalles gedaan.
Het waterpeil stond ook 1 à 2 weken boven NAP +12m. Dit wil dus zeggen dat het waterpeil boven het dak van het omloopriool stond. Het stond zelfs even op NAP +12,80. Hierdoor liep het plaatsen van elementen, storten van voeten en vlechten van wapening van de voeten 1 week vertraging op.
Afgewerkte wand kolk met
dichtgemaakte gaten en
bitumenband
Alle elementen zijn geplaatst met uitzondering van 3 elementen. Bij 1 element zijn de hijspunten krom getrokken bij het hijsen en 2 andere elementen zijn teruggekeerd naar Bestcon, omdat de oude wand een stuk moet weggefreesd worden. De wapening van de elementen is ook al geplaatst t.e.m. de 3e fase. Enkel aan de westzijde tussen midden- en bovenhoofd moet deze nog geplaatst worden. De stort van de betonvoeten is door het hoog waterpeil even stilgelegd, waardoor de storten van de wand op gelijke hoogte zijn van de stort van de voet. Deze zitten beide aan de westzijde tussen midden- en benedenhoofd. Volgende week zal er van maandag t.e.m. donderdag beton gestort worden in de voet. Hierdoor zal dit over een 2-tal weken afgewerkt zijn.
Na het ontkisten en afwerken van de wand volgt het aanvullen van de wanden. Dit gebeurt logischerwijs in de volgorde van het storten, maar na het aanvullen van de oostzijde van midden- tot bovenhoofd, werd eerst een moot aan de oostzijde en de tegenoverliggende moot aan de westzijde aangevuld tussen beneden-en middenhoofd. De reden hiervoor was dat de brug moest verplaatst worden, omdat ze het middenhoofd zullen slopen, waar de brug overheen lag.
De duikers zijn ook bezig met het bevestigen van de bekisting voor het storten van de wand onder de zaagsnede, waar deze is weggefreesd.
Mijn taak bestaat er vooral in om te controleren of alles klaar is voor het storten, het uitrekenen van te bestellen beton, zorgen dat alles klaar is voor het aanvullen, ergens bijspringen om te helpen als het nodig is…

Varia

Steigervloer en dekzerken aan stortzijde
wand hoofden
Noord-Zuidlijn Amsterdam
Heijmans Civiel organiseert 2 maal per jaar een terugkomdag voor de stagiairs en afstudeerders. Deze vond plaats op donderdag 6 juni in Amsterdam. Heijmans heeft daar een deel van een werk wat al 6 jaar duurt, de  Noord-Zuidlijn. We kregen daar eerst wat uitleg over Heijmans en de werking en vervolgens een rondleiding  door de stagiairs die daar zitten.






Perikist wanden hoofden
Ik ben ook eens naar Sambeek geweest. Het eiland in Sambeek is veel groter en er is een andere volgorde van werken. In Sambeek was er al begonnen met het wapenen van de wanden van het benedenhoofd die eerst werd gedaan.

Intussen heb ik ook mijn VOL-VCA afgelegd.

donderdag 18 april 2013

Start wanden

Het is al een hele tijd geleden dat ik nog eens een bericht geplaatst heb. Het steeds drukker worden van de bouwplaats zit daar wel voor iets tussen... Er is namelijk begonnen met de wanden en hoofden.

Sinds mijn laatste bericht heb ik vanalles moeten doen. Ik moest vb. de dodebedden van het bovenhoofd peilen voor en na de 1e stort, voorhaven van benedenhoofd peilen, de tekeningen van de bekisting van het bovenhoofd bekijken en kijken als alles in de stuklijst staat, enkele bestellingen doen, bestellingen controleren,...

Praktisch

Er is de laatste weken veel gebeurd. Als de foto's naast elkaar liggen, kan je het goed zien.



Overzicht week 16


  • Bovenhoofd

De dodebedden aan het bovenhoofd zijn gestort.
In de damwandkuip zijn de ankerpalen geboord. Hierna zijn deze ingemeten om de wapeningskorven van de vloer te maken. Zo zaten de ankerpalen niet op de plaats van de staven. In de kuip is er ook grind geplaatst zodat het beton niet zou zinken.
De evenaarsconstructie is opgebouwd en de korven geplaatst.

  • Benedenhoofd

Trekpalen in voorhaven met gording
Bij het benedenhoofd is de damwandkuip en de damwanden van de voorhavens geplaatst. Aan deze voorhavens zijn er trekpalen geplaatst, zodat deze bij de belasting van de grond blijft staan. Na het plaatsen van de trekpalen kon er begonnen worden met uitbaggeren.
Aan de damwandkuip werden er ook gordingen vastgelast. Deze gordingen zijn nodig als de damwandkuip zal leeggepompt worden na het storten van de vloer.
Net als bij het bovenhoofd zullen er ook dodebedden gestort moeten worden. Om deze te storten moesten de duikers ook stalen platen aan lassen.

  • Wanden


Ik moest ook specifiek voor wanden grondafvoerbonnen afdrukken, afname van prefabelementen kopiëren, tekeningen in klappers doen voor Rudie, de voorman van de wanden, controleren als er genoeg materiaal aanwezig was voor kist, afgevoerd puin bijhouden...

                 Praktisch


Er werd 2 april begonnen met ontgraven van de wanden. Het ontgraven werd gedaan in 2 trappen. Voor het afvoeren van de grond waren de grondafvoerbonnen nodig die ik moest afdrukken.
Na het ontgraven van de eerste trap werd het eerste deel van de wand gesloopt. Vervolgens werd de 2e trap ontgraven. Hierna werd het 2e deel van de wand gesloopt.
Peri hoeken

Na het slopen begon het voorbereidend werk voor Rudi en ik. We moesten de gefreesde nieuwe trapgaten controleren als deze op de juiste diepte en plaats waren.
Er moest gedelegeerd worden bij het voorbereidend werk van de bekistingen. Er moesten Peri-hoeken, passtukken, trapsparingen, stalenbalken,... gemaakt worden. De gesloopte wand moest schoongemaakt worden.

  • Peri is bekistingssysteem zoals vb. Doka.
Gesteld element
De stalen balken net als de assen uitgezet met een maatvoerder. De prefabelementen zouden vanaf de stalen balk worden uitgezet. Dit wordt gedaan, want de onderliggende oude wand is totaal niet vlak!
Het is plaatsen van de wanden zie je ook vooruit gaan. De meeste elementen zijn 10m lang. Als er dan 2 per dag geplaatst worden, zie je na 3 dagen al een heel groot verschil. Er is dan namelijk al 60m geplaatst.
De wapening die nog moet geplaatst worden, wordt geplaatst 2 dagen na het plaatsen van de elementen. Hierdoor zou er na 2 weken voor de hele fase 1 (ongeveer 110m) al de voet gestort moeten zijn.




Wanden na 2 dagen

Varia


Als werknemer in een bedrijf in Nederland moet je ook in het bezit zijn van een VCA-diploma. In school konden we deze maar afleggen in juli, dus moet ik deze afleggen tijdens mijn stage.
De functie van uitvoerder is een leidinggevende functie. Hiervoor moet je dus in het bezit zijn van een VOL-VCA. Het is ook deze dat ik zal afleggen. De leerstof zal ik moeten leren in zelfstudie.

Ik heb ook mijn tussentijdse beoordeling gehad. Deze was goed, maar er waren nog wat verbeterpuntjes, iets wat logisch is als praktikant.

  • Praktikant = stagiair

dinsdag 26 maart 2013

Voorbereidende werken

Het is reeds een tijdje geleden dat ik nog iets geplaatst heb. Het wordt steeds drukker, dus zal het hierdoor ook steeds moeilijker worden mijn blog bij te houden, maar ik zal het proberen.

Schotten met vacuum optillen

Ik zal beginnen bij 2 weken geleden.  In het begin van de week zijn er 2 Duitsers bijgekomen die de vlechttafels van de vloer van de hoofden zullen maken. Er zijn nieuwe rails en strips bijgekomen voor het zagen. Hierdoor kunnen er logischerwijs langere stukken gezaagd worden. Hoe de strips moesten geplaatst worden moest dan ook even opnieuw worden uitgedacht.

Vlechttafel
De dinsdag heeft het bijna de hele dag gesneeuwd. Hierdoor is er niet veel gedaan op de werf. Ik moest de kostprijs van 2 verschillende methoden voor de bevestiging van de voet aan de bekisting maken. Zo kon de goedkoopste manier van werken worden bepaald. Er kon met een lange centerpen of met een wapeningsstaaf en korte centerpen gewerkt worden.
Door de sneeuw die de dinsdag heel de dag was gevallen, moest de woensdag begonnen worden met het sneeuwvrij maken van de wanden van de kolk, wandelpaden,... Toen dit gedaan was, zijn de strips de laatste maal verhangen voor fase 1. Na dit stuk zou de overzijde eerst gezaagd worden. Het was de bedoeling dat de brug dan zou kunnen verplaatst worden, maar intussen, 2 weken later, is besloten de brug te laten liggen...
De rails van fase 3 (overzijde) heb ik hierna uitgetekend. Zo was het de donderdag maar boren en verhangen.  Wat er niet meer mogelijk was om te zagen, verplaatste ik ook al naar de overzijde.
De zagers werkten tot 19u. Hieruit volgde dat Att en ik de donderdagmorgen wat er nog stond konden verplaatsen naar de overzijde. We plaatsten de rails.
Wanneer ik de vrijdag tijd had - tussen het verplaatsen van de strips - moest ik net als voor het bovenhoofd de te baggeren hoeveelheid grond berekenen. Dit kon dan ook vergeleken worden met wat berekend zal zijn door de baggerkraan.


Buispaal wapening vloer
Toen ik na het weekend berekende wat nodig was om aan te vullen aan het benedenpand, de voorhaven aan het benedenhoofd, kon ik bepalen wat er zou moeten bijbesteld worden. Hopelijk zal de gebaggerde grond van het bovenhoofd gebruikt kunnen worden voor het aanvullen. Zo zal er al 1000m³ minder moeten aangevoerd worden om deze aan te vullen.Er moeten 2 buispalen per hoofd in de grond getrild worden om de mobiele kraan zijn stempels op te laten zetten bij het plaatsen van de vloerwapening. De damwandplanken zijn niet sterk genoeg om de grond te keren met zo'n grote last van een mobiele kraan en de wapening. Ik moest deze palen uitzetten aan het bovenhoofd.
Bagger bovenhoofd

Er werd bij het zagen de eerste dagen van de nieuwe zijde gewerkt met een ander principe. Er werd per halve rail gezaagd om het zagen te versnellen. Als er een halve rail gezaagd was, werd die helft naast de andere geplaatst, zodat de zagers, duikers en Att en ik niet op elkaar moesten wachten.
Het zagen tussen het bovenhoofd en het middenhoofd is afgewerkt op woensdag. Hierdoor kon er terug begonnen worden met het verplaatsen van alles naar het benedenhoofd. Aan het benedenpand heb ik ook eens gepeild of de dieptes klopten met de dieptes op tekening, zodat de berekende hoeveelheid aan te vullen grond toch min of meer juist was.
Aan het bovenhoofd moesten er hekkens gezet worden waar de dode bedden aan gelast zullen worden.
Donderdag verplaatsten we de rest van het zaagmaterieel. Toen dit gedaan was, hebben Att en ik wat bekistingsplaten gezaagd voor de bekistingsprofielen van de voet van de wand.
Ik heb ook de bouwhekkens geteld.
Niek is ook eens langsgekomen op de bouwplaats.

Damwand vistrap

Voor de zagers vrijdag konden beginnen met zagen, hebben Att en ik het oliescherm tegen de damwand geplaatst. Als er bij het zagen een olielek was, zou dit minder problemen geven. Ik bereidde ook al enkele praktische zaken voor, voor het zagen de week erop. Ik verplaatste een bootje van Beelen naar het stuk tussen middenhoofd en benedenhoofd, want de brug zou blijven liggen. Het regenwater dat erin stond, hebben we leeggepompt, net als in de materieel bak. Marius heeft in 6 strips een gat gebrand, zodat we deze  kunnen vastboren in de wand onder de brug. We zullen deze dan op hoogte stellen aan de hand van een touw dat gespannen is langs de strip net voor en net na de brug. Aangezien de snijbrander toch al aan het middenhoofd stond om de halsbeugels los te branden van de deuren.


Sluisdeur Hildebrand

Ik had dit al wat voorbereid in het geval ik maandag niet meer op de bouwplaats zou komen. Ik ben maandag naar Hildebrand geweest. Martien ging naar daar om de deuren te controleren.
Martien is KAM verantwoordelijke. Dit staat voor Kwaliteit, Arbo en Milieu. Dit was zeer interessant. Toen ik terug was, heb ik nog de tekeningen van de kolkwanden in 3 mappen gestoken. Er komt volgende week namelijk een voorman bij die verantwoordelijk zal zijn voor de wanden.
·                     Voorman = Ploegbaas
Vandaag, dinsdag, moest ik transportbonnen voor de grondafvoer van de kolk afprinten. Ik moest ook de foto's van de deuren op de projectschijf zetten.
Ruud zei ook dat ik volgende week of over 2 weken een tussentijdse evaluatie zal krijgen, waar Ruud en Peter bij zullen zijn.
Spannend!!



maandag 11 maart 2013

Onderwaterzagen

Profielen zaag

Duisburg is een mooie stad!! Duisburg heeft ook een toffe en goedkope Zoo. De Zoo kost 14,50€ en heeft een dolfinarium. Dit was kort wat over mijn weekend.


Gebaggerde grond middenhoofd

De week begon goed bij het buitenkomen om te vertrekken naar de bouwplaats. Het zonnetje scheen al. Hopelijk bleef het zonnetje ook de volledige dag zo schijnen, wat het deed!
Ik heb praktisch de volledige dag met At samengewerkt. De zagers kwamen om de wand in te zagen. Om de wand te kunnen inzagen moesten er op de wand korte stalen profielen bevestigd worden met een stalen strip aan die wij op de hoogte moesten stellen.
Een kleine opdracht die ik moest doen was een schatting maken van de afgevoerde hoeveelheid grond van het middenhoofd. Deze geschatte hoeveelheid moest ik dan vergelijken met de hoeveelheid die de vrachtwagen hadden weggevoerd volgens leveringsbonnen.


Zaagmethode

At en ik vervolgden de dag erna het werk met enkele klusjes. Er moest een put leeggepompt worden, een bak onder het olievat geplaatst worden,... In de namiddag hebben we nog enkele profielen voor het zagen geplaatst, nadat het probleem met de zaaglijn was opgelost. Toen de hoogte nagemeten werd met de zaag die geplaatst was, bleek dat de zaaglijn op de foute hoogte zat. Na enige tijd bleek dat de duikers gemist waren, At en ik hadden het bij het juiste eind! 's Avonds hebben Ruud en ik samen de UNP-profielen verplaatst, Ruud haalde ze en legde ze op hun plaatst, ik stelde ze waterpas. We hadden ze geplaatst en op hoogte gesteld in een uurtje, een overuurtje :).

De hogedruk moest woensdag geplaatst worden om de sluisdeuren aan het bovenhoofd dicht te krijgen. Toen dit niet werkte, werd het gedaan met een pomp.
De UNP-profielen met de strips voor het zagen moesten verhangen worden, zodat de duikers de rails erop konden bevestigen. Nadat dit gedaan was, kon er verder gezaagd worden.
Toen ik 's middags mijn mails bekeek, ontdekte ik dat ik een urenregistratie moet doen. Dit is een registratie van de gewerkte uren. Dit moest ik nog doen van heel februari...


Baggerpomp

Donderdag moest ik terug samen met At de strips plaatsen. We boorden de gaten al voorhand, zodat het vlotter vooruit gaat als ze moeten geplaatst worden. De zagers begonnen als wij het 's morgens hadden opgesteld. 's Avonds op het einde van de dag, moest ik overwerken, zodat de volgende reeks rails kon geplaatst worden. Ik had om 18u15 gedaan. Toen ik vertrok zei Ruud dat ik de vrijdag om 13u mocht stoppen. Iets wat eigenlijk niet nodig was, maar wel tof!!
De dodebedden aan het bovenhoofd werden gestort. Het bovenhoofd werd dichtgemaakt met een baggerpomp.

Vrijdag heb ik samen met At het inzagen van de wand moeten voorbereiden, zoals de voorgaande dagen. Donderdagavond had ik nog snel iets getekend met afmetingen, profielen en rails, wat wel handig was.

Vrijdag was het water van de kolk gezakt, doordat de deuren van het bovenhoofd dichtgemaakt waren. Hierdoor was het eenvoudiger om te zagen. Er was minder weerstand van het water op de zaag.

Lager waterpeil en strips

dinsdag 5 maart 2013

Prefab testen

Prefabelementen

De eerste dag van de week ben ik niet op de bouwplaats geweest. Ik ben dan mijn examen gaan inkijken. Het plan was om dit te doen op dinsdag, maar toen ik het aan Ruud vroeg zei hij dat het beter was de maandag. We zouden dinsdag namelijk naar Bestcon gaan om een prefabelement van de wand te testen. Doordat ik deze moet voorbereiden, leek het hem toch zeer nuttig dat ik zou meegaan, waar hij gelijk in had.

De volgende dag leerde ik de nieuwe uitvoerder kennen, Rob.
Toen we de dinsdag naar Bestcon gingen, ging At ook mee. We testten een element als deze kan worden geplaatst zonder dat deze het begeeft.
Ik moest van alles een foto nemen zodat alles nog eens zou kunnen bekeken worden. Door ook van de aandachtspunten een foto te nemen, zullen deze waarschijnlijk beter onthouden worden.
In de prefabfabriek heb ik ook gezien hoe de elementen gemaakt worden.


Prefabelement gesteld
De woensdag moest ik voornamelijk de betonstorten bepalen van de hoofden, vloer en wanden. Dit was gecompliceerder dan van de wanden. Er waren rondingen, allemaal verschillende afmetingen...
Doordat ik de dag ervoor jarig was en er niet was, heb ik mijn traktatie de dag na mijn verjaardag moeten doen.

Bekisting wand

Donderdag telde ik de betonblokken die uit de kolkvloer zijn gehaald en nog niet weggevoerd. Dit moest een schatting zijn. Zo zou het aantal benodigde vrachtwagens om deze weg te voeren ongeveer kunnen bepaald worden, mits een tolerantie van ongeveer 50.
De hoofduitvoerder Peter had ook gezegd dat - indien het mogelijk was - de grond die afgegraven werd van de wand op de bouwplaats zouden worden opgeslagen. Om dit te bekijken moest een terreinplan genomen worden, de werkweg hierop aangeduid worden en ook de vloertafels voor de wapening van de vloeren van de hoofden. Aan de hand van deze aanduidingen werd bepaald waar er grond kon worden opgeslagen.
De testopstelling van de bekisting van de wand werd ook gedaan. Deze was nodig om de hoek te testen van de afschuining.
Mijn donderdag-taak, de foto's, ben ik ook niet vergeten.

Voor de mensen die geïnteresseerd zijn, een foto van een duiker met uitrusting hieronder.
Duiker


Vrijdagmorgen heb ik mijn laptop geactiveerd in het kantoor in Tegelen zodat ik op de firmalaptop kon werken in plaats van dat ik de mijne moest gebruiken.
Ruud en Rob waren vrijdag maar een halve dag op de werf. Hierdoor moest ik “uitvoerder spelen” wanneer zij er niet waren. In geval van grote problemen moest ik logischerwijze Ruud inlichten. Er zijn geen grote problemen geweest, enkele kleintjes die ik ook kon oplossen!! Ik moest dus Ruud niet bellen :-D. De taken die Ruud had gezegd dat moesten gedaan worden, waren gedaan tegen dat hij terugkwam.
Ik moest ook de te baggeren hoeveelheid grond controleren. Henk die het baggeren doet, had dit meegekregen van het bureau. Dit moest enkel gecontroleerd worden als dit min of meer klopte.

Hierna zat de werkweek erop. Dit was de start van een weekendje met de vriendin in Duisburg, 50km van Venlo...

 Tschüss

woensdag 27 februari 2013

Verwachtingen


Na een tof weekendje thuis, moest ik terug naar Venlo. De maandagmorgen om 7u begon de werkdag opnieuw, dus ben ik de zondagavond al teruggekeerd.

De maandagmorgen was 1 van de eerste taken die ik moest doen de af te graven hoeveelheid grond berekenen voor het vervangen van de sluiskolkwanden. Die berekening was al gemaakt door de werkvoorbereiders, maar Ruud dacht dat er meer was. Hij vond het een eerder kleine hoeveelheid. Toen ik het opnieuw had uitgerekend, kwam ik op min of meer dezelfde hoeveelheid.
De dagplanning van de prefabelementen van de kolk heb ik ook gecontroleerd. Ik moest ook zorgen dat ik deze begreep.

De volgende dag zette ik mijn voorbereidend werk voor de kolkwanden verder. Het eerste wat ik opstelde was een afroepingsstaat voor de prefabelementen en de wapening achter de prefabelementen.
·                     Afroepingsstaat = Lijst waarop te vinden is op welke dag welk materiaal nodig is


Wandknijper
Volgend op de afroepingsstaat moesten de benodigde betonstorten bepaald worden. Om deze te bepalen maakte ik eerst een tekening met afmetingen in Excel, zodat ik formules kon gebruiken. Het voordeel was dat bij verandering van de waarde op de tekening alles zou mee veranderen als ik hierin gemist was of als er iets zou veranderen. Als deze tekening af was, kon ik beginnen aan de betonstorten. Ik begon aan de Oostzijde...
Ruud vertelde me dan ook dat ik de prefabwanden zou voorbereiden en erna in de praktijk zou doen. Dit valt perfect binnen de periode van mijn stage!
Er moesten ook enkele dingen besteld worden. Hiervoor stelde ik ook de lijst op.


Marius en At die trap maken
Woensdag deed ik verder waarmee ik begonnen was de dag ervoor. Ik heb dan de betonstorten aan oostzijde afgewerkt en ook westzijde en middenhoofd opgesteld.
Toen ik over de bouwplaats liep, heb ik de kraangrijper of -tang (ik weet exacte naam niet) gezien waarmee de bestaande wand afgebroken zou worden. De voorbereidingen voor de wanden werden al volop genomen. At en Marius waren al bezig met trappen te maken om te plaatsen op het talud. Zo zal men zonder ongelukken de bodem van de taluds kunnen bereiken.
Aan het benedenhoofd werd er ook volop vloer uitgebroken.


Vloer benedenhoofd uitbreken
Het kwelscherm van het bovenhoofd werd volledig vrijgemaakt donderdag. Er werden nog enkele stempels verwijderd uit de kolk.
Ruud zei me dat ik, aangezien ik foto's maak voor mijn stage, elke donderdag enkele overzichtsfoto's moest maken. Hiervoor moest ik ook bovenop de stuw gaan staan, want daar kan je enkele luchtfoto's nemen. Ik kan bevestigen dat je daar mooi uitzicht over de bouwplaats hebt!!
Ik heb opnieuw een incidentenrapport moeten maken. Ik heb de planning waarop staat wanneer welke elementen worden geprefabriceerd vergeleken met de planning van het plaatsen van de elementen.
Het benodigde aantal bolders heb ik bepaald, zodat ik kon bekijken als er genoeg besteld waren.
  • Bolder = Element waaraan boten zich kunnen vastleggen

 De plannen van de voorhaven heb ik ook eens bekeken, maar dit was meer zodat ik er ook van op de hoogte was, dat ik het principe begreep.

Overzicht bouwplaats

Het einde van de week was er terug sneller dan verwacht. Dit was ook de laatste dag dat ik met Niek zou werken. Niek had een ander werk toegewezen gekregen. Aangezien ik er de maandag niet zou zijn, omdat ik een examen ging inkijken, was het onze laatste dag samen.
In de voormiddag kreeg ik het uitvoerdersverslag van de dag ervoor. Ik moest dit lezen zodat ik ook op de hoogte was. Toen ik daarmee klaar was moest ik de materialen berekenen voor de voegen.
Ruud en ik zijn 's middags naar het kantoor in Tegelen geweest om met Bianca te overleggen over de wanden. Toen kreeg ik ook een laptop van Heijmans. Er werd naar de frituur gegaan om 'friet' te halen. Helaas had ik geen honger meer, omdat ik onderweg naar het kantoor mijn boterhammetjes had opgegeten. Toen we terugkwamen op de bouwplaats, zagen we dat de kraan om de damwanden te trillen defect was. De damwand kon dus niet geplaatst worden...

zondag 24 februari 2013

Krokus en carnaval



Als student in Aalst moet je carnaval in Aalst meegemaakt hebben! De mensen die in Nederlands Limburg wonen, hebben net zo'n verplichting. Het gevolg daarvan is dat er zich veel mensen hadden afgemeld, zowel maandag en dinsdag als de volledige week.
Een verschil tussen carnaval in België en Nederland is, dat het carnaval in Nederland al de vrijdagavond begint. Het duurt dus nog 2 dagen langer dan in België... Helaas heb ik van het carnaval niets meegevierd doordat ik nog niemand kende en de optocht – zo heet een stoet in Nederland - kon ik in Tegelen niet zien, want deze werd de maandag georganiseerd toen ik moest werken.

Stempels sluiskolk verwijderen
De werkweek begon de maandagmorgen met zeer weinig volk. Best dat er nog wat mensen van buiten Limburg en in mindere mate uit Brabant komen. Carnaval wordt namelijk vooral in Limburg en Brabant gevierd. Ruud was er deze week niet, dus moest ik het deze week doen met Niek.
De maandagmorgen moest ik beginnen met werkinstructies en –plannen en het keuringsplan van de damwanden te bekijken. Door het aanhoudende vriezen was de waterstandleiding bevroren. Deze moest worden ontdooid. Enkele stempels die in de sluiskolk zaten, werden verwijderd met een statische kraan. We verwijderden de loopbrug over de sluiskolk.
De stuw was teruggeplaatst de maandag. Het water was intussen voldoende gezakt.

Dinsdagmorgen ben ik naar het kantoor in Tegelen geweest, waar ik geluk had dat er iemand aanwezig was! We hadden zout nodig voor het geval het opnieuw begon te vriezen.
Dinsdag werden er ook damwandplanken geplaatst aan het bovenhoofd. Er lag puin in de bodem van het hoofd waardoor dit eerst moest verwijderd worden.
Ik moest in de namiddag het ordenen van de plannen afwerken en een bundel van de onderaannemer van transport en kranen maken. Hierin stond er een checklist over welke kraan of transportvoertuig benodigd is en eigenschappen over deze.

De volgende dag was het een meer "papier" dag. Ik heb woensdag vooral toolboxen gelezen, deze staan op de server van Heijmans. Samen met Niek heb ik een werkplaatsinspectie gedaan. Dit houdt verschillende elementen in: orde en netheid, bedrijfshulpverlening, milieu, machines en gereedschap,... Naar aanleiding hiervan ben ik begonnen met de opmaak van een lijst met herkeuringsdata van elektrisch gereedschap en brandblussers.
De meeste mensen die verlof hadden zijn ook terug begonnen woensdag. Enkel Ruud was er heel de week niet.

Map leveringsbonnen
Net als woensdag was ook donderdag een papierdag. Ik heb de lijst met herkeuringsdata afgewerkt en een map met leveringsbonnen gekopieerd, een echt kl***werk!! Het ergste daarvan was dat de blaadjes zo'n dun papier waren dat bij het kopiëren constant vastzat. Als ze gekopieerd waren moest ik ze ook allemaal controleren en ervoor zorgen dat alles erin zat! Normaal moest die ook nog weggevoerd worden, maar er was niemand aanwezig waar die moest geleverd worden.

De laatste dag van de week is er nog een incident gebeurd met een kraan. Hiervoor moest een incidentenrapport opgesteld worden. Dit was iets dat ik moest doen. Ik moest ook de werkplekinspectie afwerken. Hiervoor moest ik het kraanboek van de graafkraan bekijken en de keuring van de hijsmiddelen van de verreiker. Er moesten ook nog sorteerbordjes op de containers geplaatst worden.




Eerste werkweek


Werk


Bouwplaats
Maandag 4 februari meldde ik me op de keet, zoals afgesproken met Peter. Er moesten eerst nog wat praktische zaken afgehandeld worden: nog wat papieren invullen, een introductie toolbox over de werf, mijn kledij en ik moest nog een veiligheidspasje krijgen om op de werf te mogen.
·                     Toolbox = Veiligheidsregels over een bepaald onderwerp
Na deze praktische zaken begon het leuker gedeelte, eerst een rondleiding, vervolgens heb ik wat draaiboeken bekeken om meer te begrijpen over de werf.
·                     Draaiboek = wat te doen in bepaalde situatie
De dinsdag ben ik naar de belastingsdienst in Eindhoven geweest. Om in Nederland te werken heb je een Sofinummer nodig. Dit was iets dat ik iets te laat had ontdekt, waardoor ik nog geen had toen ik begon... Maar dit was totaal geen probleem!! Doordat de belastingsdienst maar opengaat als er al volop gewerkt wordt, heb ik voor het halen van mijn Sofinummer enkel de plannen van het boven- en benedenhoofd, de deuren aan stroomop- of afwaartse zijde kunnen inkijken.
In de algemene info heb ik kort uitgelegd dat de sluis ontruimd moet worden bij te hoge stroomsnelheden. Dit was dit gebeurd de week voor ik begon. Het materiaal moest dus teruggeplaatst worden. Hieraan heb ik wat meegeholpen toen ik terugkwam van Eindhoven. Ik moest onder andere helpen om een brug over de sluiskolk terug te plaatsen, loopbrug afbreken en de werfelektriciteit plaatsen met Marius.

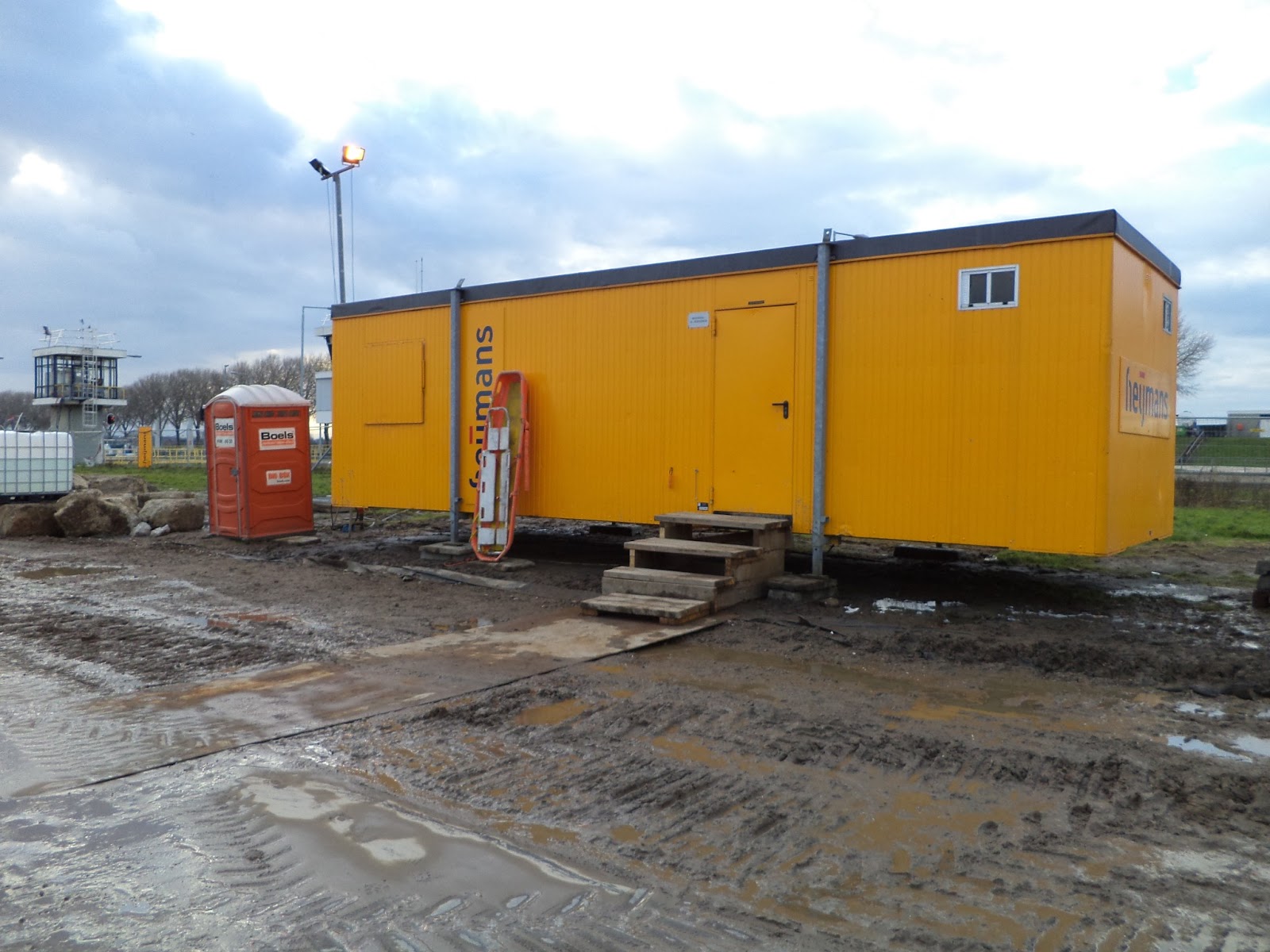

Keet bouwplaats

De werkinstructies van boven- en benedenhoofd bekeek ik de woensdag. Ik zou dan ook moeten kijken als de uitvoering zo werd gedaan als beschreven. Samen met At, Marius en Ben (werkt bij onderaannemer GMB) heb ik nog wat moeten helpen op de werf, zoals de werfkeet op de bouwplaats terugplaatsen en loopplanken leggen, zodat je niet tot aan je enkels in de modder zit.
Aan het bovenhoofd werden er ook damwanden ingetrild.

De volgende dag moest ik 's morgens de stelcomplaten op de bouwplaats tellen. Dit zijn betonnen platen van 2000x2000x150. Deze stelcomplaten waren nodig om de vloerwapening te maken. 's Avonds moest ik het aantal stelcomplaten bepalen die nodig waren om de wapening te maken. Zo kon worden bepaald hoeveel stelcomplaten nog besteld moesten worden. Er is ook een man van ACTA gekomen. Dit is een extern veiligheidsbureau die de veiligheid controleert op de werken van Heijmans door hun ISO-certificaat. Die controle gebeurt maandelijks.
De tekeningen lagen er ook nog niet geordend bij. Ik moest al beginnen om dit te ordenen.


Oliescherm met bellenscherm rechts

Die nacht sneeuwde en vroor het. Het gevolg was dat ik samen met At de looppaden sneeuwvrij moest maken. Vervolgens controleerden we het bellen- en oliescherm, we plaatsten hekkens en braken een loopbrug af. 's Middags kregen we na het eten een toolbox. Dit wordt maandelijks georganiseerd. Als dit alles gedaan was, moest ik verder doen met het ordenen van de plannen. Hiermee was de eerste week afgelopen en ik moest vaststellen dat de tijd zeer snel voorbij ging!!

dinsdag 19 februari 2013

Begin zoektocht

Terras bij kamer

Op 30 november 2012 kreeg ik de bevestigende mail dat de stageplaats bij Heijmans gekend was. Mijn stageplaats was een sluis in Belfeld.  In de mail stond ook het telefoonnummer van de hoofduitvoerder van het project, Peter. Dhr. Peters was enkel verantwoordelijk voor het zoeken van een stageplaats. Ik moest de hoofduitvoerder zelf contacteren om verder af te spreken. Ik belde dezelfde dag nog naar Peter. We maakten een afspraak voor 18 december.

Na de bevestiging van mijn stageplaats heb ik mijn kotbazin gezegd dat ik op Intenationale Stage ging. Mijn kot was dus ook opgezegd voor het 2e semester.



Kamer
17 december vertrok ik naar Tegelen, waar het bureau voor het project gelegen is. Toen ik daar kwam, gaf Peter me eerst wat algemene uitleg over het project. Hij meldde me dat het project 2 sluizen omvat, namelijk deze van Belfeld en deze in Sambeek. Peter zei wat er van me verwacht werd. In het begin zou ik de uitvoerder moeten volgen en mettertijd zou ik zelfstandig mijn tijd moeten kunnen nuttigen. Ik moest ook mijn schoenmaat en mijn maat van mijn jas geven voor kledij die ging besteld worden voor me. Die dag kreeg ik ook de naam van de uitvoerder die op de werf aanwezig was en me zou moeten begeleiden, Ruud. We hadden al afgesproken via de telefoon dat ik zou beginnen op 4 februari, de maandag na mijn examens. Ik moest me dan om 7u 's morgens in de keet melden.
Toen ik die dag terugkwam uit Nederland, had ik een mail gekregen dat de stagecontracten op school lagen om te ondertekenen. Er waren 3 exemplaren: 1 voor mij, 1 voor Heijmans en 1 voor school.


Kamer
Mijn volgende stap was het zoeken van een kamer. Ik had wel bepaalde eisen. Ik had al 2,5 jaar op kot gezeten, dus ik wist wat ik persoonlijk belangrijk vond. Ik wou een kamer van minimaal 12 m2, maximum budget van 300€ en een propere keuken en badkamer. Er moest internet aanwezig zijn. Ik wou ook graag zo dicht mogelijk bij mijn werf verblijven, tot op maximum 15 km. Als ik verder zou zitten zouden mijn verplaatsingskosten te hoog zijn... Ik zocht op internet enkele websites waar je een kamer kon huren, Kamertje.nl, kamernet.nl,... Ik vond uiteindelijk de meeste en de beste kamers op kamernet. Het was enkel jammer dat er 20€ moest betaald worden om te kunnen reageren. Ik heb dit gedaan om direct te antwoorden en af te spreken voor enkele kamers. Ik heb dan uiteindelijk een afspraak gemaakt met 2 huisbazen op 8 januari, eentje in Venlo en eentje in Tegelen. Ik heb dan naar mijn gevoel de beste kamer gekozen. Iets waar ik ook rekening mee gehouden heb, wat ik aanvankelijk niet deed, was met mijn huisgenoten. Bij die dat ik niet gekozen had, waren er maar 3 kamers en er was er maar 1 verhuurd, aan een Indiër. Die Indiër was ook een uitwisselingsstudent die nog moest beginnen. In het huis dat ik verblijf, zitten er ook Nederlanders.

Keuken
Hiermee was de praktische regeling gedaan. Nu kon ik me volop concentreren op mijn examens en de mentale voorbereiding op mijn stage.
